Kinh Nghiệm Giám Sát Thi Công Nhà Ở Dành Cho Gia Chủ

Kinh Nghiệm Giám Sát Thi Công Nhà Ở Dành Cho Gia Chủ

Xây nhà là một trong những khoản đầu tư lớn của mỗi gia đình. Tuy nhiên, để có được một ngôi nhà bền vững, an toàn và đúng ngân sách, gia chủ không thể chỉ dựa vào bản vẽ đẹp hay lời cam kết của nhà thầu. Quá trình thi công còn phụ thuộc vào chất lượng vật liệu, biện pháp thi công, tay nghề nhân công, công tác nghiệm thu và khả năng kiểm soát những phát sinh tại công trường.

Đối với những người lần đầu xây nhà tại Hà Nội và các tỉnh miền Bắc, việc giám sát thi công thường gặp nhiều khó khăn do thiếu kiến thức kỹ thuật, không có thời gian theo dõi công trình hoặc chưa biết cần kiểm tra những hạng mục nào ở từng giai đoạn. Một số sai sót nếu được phát hiện sớm có thể khắc phục tương đối đơn giản, nhưng khi đã bị che khuất hoặc hoàn thiện, chi phí sửa chữa có thể tăng lên đáng kể.

Vì vậy, nắm vững kinh nghiệm giám sát thi công nhà ở sẽ giúp gia chủ chủ động theo dõi chất lượng, kiểm soát khối lượng, quản lý tiến độ và hạn chế tranh chấp với nhà thầu. Bài viết dưới đây tổng hợp những kinh nghiệm thực tế từ giai đoạn chuẩn bị khởi công đến khi nghiệm thu, bàn giao nhà, giúp bạn biết cần kiểm tra điều gì, thời điểm nào cần kiểm tra và khi nào nên nhờ kỹ sư có chuyên môn hỗ trợ.

1. Giám sát thi công nhà ở là gì? Vì sao gia chủ không nên bỏ qua?

Giám sát thi công nhà ở là quá trình theo dõi, kiểm tra và đánh giá việc thi công nhằm bảo đảm công trình được thực hiện phù hợp với hồ sơ thiết kế, yêu cầu kỹ thuật, hợp đồng và các quy định có liên quan. Đối với nhà ở riêng lẻ, hoạt động này còn giúp gia chủ kiểm soát chất lượng vật liệu, tiến độ, an toàn lao động và những ảnh hưởng đến công trình lân cận.

Nhiều người cho rằng chỉ cần thuê một nhà thầu uy tín là có thể hoàn toàn yên tâm. Trên thực tế, năng lực nhà thầu rất quan trọng nhưng việc thiết lập quy trình kiểm tra, lưu trữ thông tin và xác nhận khối lượng vẫn cần được chú trọng.

Giám sát thi công nhà ở là gì? Vì sao gia chủ không nên bỏ qua?
Giám sát thi công nhà ở là gì? Vì sao gia chủ không nên bỏ qua?

1.1. Giám sát thi công giúp kiểm soát chất lượng công trình

Mục tiêu đầu tiên của giám sát là hạn chế sai lệch giữa thiết kế và thực tế thi công. Chẳng hạn, cốt thép phải được bố trí đúng bản vẽ, bê tông phải đáp ứng yêu cầu kỹ thuật, hệ thống điện nước phải được lắp đặt đúng vị trí và công tác chống thấm cần được kiểm tra trước khi hoàn thiện.

Nếu các công việc này không được kiểm tra đúng thời điểm, gia chủ có thể phải đục phá tường, tháo gạch hoặc sửa chữa kết cấu hoàn thiện để khắc phục.

1.2. Giám sát giúp kiểm soát tiến độ và chi phí

Bên cạnh chất lượng, gia chủ cần theo dõi khối lượng thực tế, các mốc thanh toán và những thay đổi phát sinh. Mọi điều chỉnh về vật liệu, thiết kế hoặc phạm vi công việc nên được trao đổi, báo giá và xác nhận rõ ràng trước khi thực hiện.

Việc này giúp hạn chế tình trạng phát sinh chi phí không được dự kiến, tranh cãi về trách nhiệm hoặc thanh toán không tương ứng với khối lượng đã hoàn thành.

1.3. Gia chủ cần phân biệt giám sát thực tế và giám sát kỹ thuật

Gia chủ có thể trực tiếp theo dõi vật liệu, tiến độ, vệ sinh công trường, việc thực hiện hợp đồng và chụp ảnh các hạng mục. Tuy nhiên, những vấn đề liên quan đến khả năng chịu lực, thiết kế móng, cốt thép, chất lượng kết cấu hoặc biện pháp thi công phức tạp cần được người có chuyên môn đánh giá.

Không nên tự kết luận rằng một cấu kiện an toàn chỉ vì nhìn bằng mắt thấy chắc chắn. Giám sát hiệu quả là biết việc gì có thể tự kiểm tra, việc gì cần yêu cầu nhà thầu giải thích và việc gì phải nhờ kỹ sư có năng lực chuyên môn xác nhận.

2. Trước khi khởi công, gia chủ cần chuẩn bị những gì?

Giai đoạn chuẩn bị là nền tảng của toàn bộ quá trình giám sát thi công nhà ở. Nếu hồ sơ thiếu thống nhất, hợp đồng không rõ phạm vi hoặc chưa xác định người chịu trách nhiệm, gia chủ sẽ gặp khó khăn khi kiểm tra công việc và giải quyết tranh chấp về sau.

Trước khi khởi công, gia chủ cần chuẩn bị những gì?
Trước khi khởi công, gia chủ cần chuẩn bị những gì?

2.1. Kiểm tra đầy đủ hồ sơ thiết kế

Trước khi khởi công, gia chủ nên yêu cầu tập hợp và đối chiếu các hồ sơ cần thiết, bao gồm:

  • Bản vẽ kiến trúc thể hiện mặt bằng, mặt đứng, mặt cắt và kích thước chính.
  • Bản vẽ kết cấu thể hiện móng, cột, dầm, sàn, cầu thang và các cấu kiện liên quan.
  • Bản vẽ điện, cấp thoát nước và các hệ thống kỹ thuật khác.
  • Hồ sơ khảo sát địa chất nếu công trình có yêu cầu hoặc cần thiết theo điều kiện thực tế.
  • Hồ sơ cấp phép, thông báo và các giấy tờ xây dựng có liên quan theo quy định áp dụng.

Gia chủ cần bảo đảm đội thi công đang sử dụng đúng phiên bản bản vẽ đã thống nhất. Nếu có điều chỉnh trong quá trình thi công, cần yêu cầu cập nhật hồ sơ và xác nhận trách nhiệm của các bên trước khi triển khai.

2.2. Đọc kỹ hợp đồng xây dựng

Hợp đồng cần làm rõ phạm vi công việc, vật liệu sử dụng, đơn giá, tiến độ, các mốc thanh toán, điều kiện nghiệm thu, trách nhiệm sửa chữa và chính sách bảo hành.

Đặc biệt, cần phân biệt rõ những hạng mục đã bao gồm trong giá và những hạng mục tính riêng. Ví dụ, một hợp đồng xây nhà phần thô có thể không bao gồm toàn bộ vật tư hoàn thiện, thiết bị vệ sinh, tủ bếp hoặc các hạng mục ngoài nhà.

Không nên chỉ dựa vào tổng giá trị hợp đồng mà bỏ qua phụ lục vật tư và phạm vi công việc. Đây là cơ sở quan trọng để giám sát chất lượng và xác định khối lượng thanh toán.

2.3. Ghi nhận hiện trạng công trình lân cận

Đối với nhà phố, nhà ống hoặc công trình nằm trong khu dân cư đông đúc tại Hà Nội, việc ghi nhận hiện trạng nhà liền kề trước khi thi công là rất cần thiết.

Gia chủ nên chụp ảnh, quay video các vị trí tường, nền, trần và những vết nứt đã tồn tại. Nếu công trình có nguy cơ ảnh hưởng đáng kể đến nhà bên cạnh, nên xem xét việc lập biên bản hiện trạng với các bên liên quan và tham vấn người có chuyên môn.

2.4. Lập kế hoạch giám sát ngay từ đầu

Gia chủ nên thống nhất với nhà thầu về lịch báo cáo tiến độ, thời điểm kiểm tra các công việc quan trọng và quy trình thông báo trước khi thực hiện những hạng mục sẽ bị che khuất.

Một nguyên tắc hữu ích là: Chưa kiểm tra và chưa xác nhận những công việc quan trọng thì chưa nên chuyển sang bước thi công tiếp theo. Việc xác nhận cần tuân thủ hợp đồng và quy trình nghiệm thu phù hợp, không chỉ dựa trên trao đổi miệng.

3. Kinh nghiệm giám sát vật liệu xây dựng tại công trường

Vật liệu xây dựng ảnh hưởng trực tiếp đến chất lượng, tuổi thọ và chi phí công trình. Tuy nhiên, gia chủ không nên đánh giá vật liệu chỉ bằng màu sắc, hình thức hoặc lời giới thiệu của người giao hàng. Cách làm hiệu quả hơn là đối chiếu với hợp đồng, thông số kỹ thuật và hồ sơ sản phẩm.

Kinh nghiệm giám sát vật liệu xây dựng tại công trường
Kinh nghiệm giám sát vật liệu xây dựng tại công trường

3.1. Kiểm tra xi măng, cát, đá và gạch xây

Đối với xi măng, cần kiểm tra nhãn mác, tình trạng bao bì, thông tin sản phẩm và điều kiện bảo quản. Xi măng bị ẩm, vón cục hoặc lưu kho không đúng cách cần được kiểm tra trước khi đưa vào sử dụng.

Cát và đá nên được đối chiếu với yêu cầu kỹ thuật của công trình, tránh vật liệu lẫn nhiều tạp chất hoặc không phù hợp với mục đích sử dụng. Gạch xây cần được kiểm tra về chủng loại, kích thước, tình trạng nứt vỡ và yêu cầu kỹ thuật đã thỏa thuận.

Nếu phát hiện vật liệu không đúng hợp đồng, gia chủ nên chụp ảnh, ghi nhận số lượng, thông báo cho nhà thầu và yêu cầu phương án xử lý trước khi vật liệu được sử dụng.

3.2. Kiểm tra cốt thép

Cốt thép là vật liệu quan trọng trong kết cấu bê tông cốt thép. Gia chủ cần đối chiếu chủng loại, đường kính và yêu cầu kỹ thuật với bản vẽ kết cấu, đồng thời kiểm tra chứng từ hoặc tài liệu chất lượng khi được yêu cầu.

Không nên tự ý chấp nhận việc thay đổi đường kính thép, số lượng thanh thép hoặc cách bố trí cốt thép chỉ vì nhà thầu cho rằng phương án mới tiết kiệm hơn. Những thay đổi này phải được người có trách nhiệm chuyên môn xem xét và chấp thuận theo quy trình phù hợp.

3.3. Kiểm tra bê tông thương phẩm

Khi sử dụng bê tông tươi, cần đối chiếu thông tin trên phiếu giao hàng với yêu cầu đặt hàng, bao gồm cấp độ bền hoặc mác theo hồ sơ, độ sụt yêu cầu, thời gian giao và các thông số kỹ thuật có liên quan.

Nếu có dấu hiệu bất thường như bê tông không đồng nhất, thời gian vận chuyển kéo dài hoặc độ sụt không phù hợp, cần thông báo ngay cho người phụ trách kỹ thuật để kiểm tra.

Gia chủ không nên tự ý cho thêm nước vào bê tông tại công trường để làm hỗn hợp dễ đổ hơn. Việc điều chỉnh hỗn hợp phải được thực hiện theo quy trình kỹ thuật được chấp thuận.

4. Giám sát thi công móng và xử lý nền đất

Móng là bộ phận truyền tải trọng của công trình xuống nền đất. Do phần lớn cấu kiện móng sẽ bị che khuất sau khi hoàn thành, việc kiểm tra đúng thời điểm có ý nghĩa đặc biệt quan trọng đối với độ bền và sự ổn định của ngôi nhà.

Giám sát thi công móng và xử lý nền đất
Giám sát thi công móng và xử lý nền đất

4.1. Kiểm tra vị trí và kích thước hố móng

Trước khi thi công móng, cần đối chiếu vị trí định vị, kích thước và cao độ với hồ sơ thiết kế. Gia chủ có thể theo dõi việc bố trí mặt bằng, nhưng các vấn đề về trắc đạc và sai lệch kỹ thuật cần được người có chuyên môn kiểm tra.

Nếu phát hiện hố móng bị sạt lở, đọng nước, nền đất khác thường hoặc có dấu hiệu ảnh hưởng đến công trình lân cận, cần yêu cầu đánh giá trước khi tiếp tục.

4.2. Theo dõi quá trình ép cọc hoặc thi công móng

Với công trình sử dụng móng cọc, gia chủ nên yêu cầu nhà thầu giải thích phương án thi công, tiêu chí kiểm soát và hồ sơ ghi nhận quá trình ép hoặc thi công cọc theo thiết kế.

Không nên chỉ căn cứ vào số lượng cọc đã thực hiện để kết luận rằng móng đạt yêu cầu. Các thông số, điều kiện dừng thi công và yêu cầu kiểm tra cần tuân theo thiết kế cùng chỉ dẫn kỹ thuật.

Đối với móng băng hoặc móng đơn, cần chú ý điều kiện nền đất, kích thước cấu kiện, bố trí cốt thép và các chi tiết kỹ thuật theo bản vẽ.

4.3. Kiểm tra trước khi đổ bê tông móng

Đây là một trong những thời điểm cần đặc biệt chú ý. Trước khi đổ bê tông, cần kiểm tra:

  • Kích thước và vị trí cấu kiện theo hồ sơ thiết kế.
  • Cốt thép, khoảng cách thanh thép và lớp bê tông bảo vệ.
  • Cốp pha, hệ chống đỡ và độ ổn định của khuôn.
  • Các chi tiết chờ và vị trí đường ống kỹ thuật liên quan.
  • Điều kiện vệ sinh, thoát nước và khả năng tổ chức đổ bê tông.

Những vấn đề chưa đạt cần được xử lý trước khi tiến hành công việc tiếp theo. Các yêu cầu kỹ thuật cụ thể phải do người phụ trách chuyên môn kiểm tra, không nên thay thế bằng đánh giá cảm tính.

4.4. Bảo dưỡng bê tông và theo dõi dấu hiệu bất thường

Sau khi đổ bê tông, cần bảo đảm công tác bảo dưỡng theo yêu cầu kỹ thuật và điều kiện thời tiết. Gia chủ có thể theo dõi việc thực hiện, ghi nhận hình ảnh và yêu cầu nhà thầu báo cáo các kết quả kiểm tra cần thiết.

Nếu xuất hiện lún bất thường, nứt lớn, biến dạng hoặc dấu hiệu ảnh hưởng đến nhà liền kề, cần thông báo ngay cho người phụ trách kỹ thuật để đánh giá nguyên nhân và phương án xử lý.

5. Giám sát phần cấu trúc

Khi phần móng hoàn thành, công trình bước vào giai đoạn thi công kết cấu phần thân. Với nhà nhiều tầng, các công việc thường lặp lại theo từng tầng, vì vậy gia chủ nên xây dựng một quy trình kiểm tra thống nhất và lưu hồ sơ riêng cho từng đợt thi công.

Giám sát phần cấu trúc
Giám sát phần cấu trúc

5.1. Kiểm tra cốt thép và cốp pha trước khi đổ bê tông

Cần kiểm tra sự phù hợp giữa cốt thép thực tế và bản vẽ kết cấu, đồng thời chú ý đến vị trí các thanh thép, chi tiết neo nối, lớp bê tông bảo vệ và những vị trí kỹ thuật quan trọng.

Cốp pha phải được lắp dựng ổn định, đúng hình dạng và kích thước theo yêu cầu. Hệ chống đỡ tạm cần được kiểm tra về độ chắc chắn và an toàn trước khi đổ bê tông.

Đây là công việc kỹ thuật quan trọng. Gia chủ nên yêu cầu kỹ sư hoặc người giám sát có chuyên môn kiểm tra và xác nhận trước khi cho phép chuyển bước thi công.

5.2. Kiểm tra các vị trí chờ kỹ thuật

Trước khi đổ sàn, cần đối chiếu vị trí lỗ mở, hộp kỹ thuật, ống chờ và các chi tiết liên quan với bản vẽ điện nước.

Việc bỏ sót các chi tiết này có thể dẫn đến tình trạng phải khoan cắt hoặc đục phá bê tông sau khi kết cấu đã hoàn thành. Những thao tác can thiệp vào cấu kiện chịu lực không được tự ý thực hiện mà phải có đánh giá và hướng dẫn kỹ thuật phù hợp.

5.3. Theo dõi công tác đổ và bảo dưỡng bê tông

Gia chủ nên theo dõi kế hoạch đổ bê tông, điều kiện cung cấp vật liệu, việc lấy mẫu hoặc kiểm tra chất lượng khi được yêu cầu và quy trình bảo dưỡng sau thi công.

Không nên tự ý yêu cầu tháo cốp pha hoặc hệ chống đỡ sớm để đẩy nhanh tiến độ. Thời điểm tháo phải căn cứ vào yêu cầu kỹ thuật, điều kiện thực tế và chỉ dẫn của người có trách nhiệm.

5.4. Kiểm tra cầu thang và các cấu kiện đặc biệt

Cầu thang cần được kiểm tra về kích thước, cao độ, hình dạng và sự phù hợp với bản vẽ. Những cấu kiện có khẩu độ lớn, hình dạng phức tạp hoặc liên quan đến thay đổi thiết kế cần được kiểm tra kỹ hơn.

Nếu phát hiện sai lệch, gia chủ nên yêu cầu nhà thầu làm rõ nguyên nhân và phương án khắc phục trước khi tiếp tục các công việc liên quan.

6. Giám sát xây tường, điện nước âm và công tác chống thấm

Nhiều lỗi trong quá trình sử dụng nhà ở không xuất phát từ phần kết cấu mà đến từ những công việc hoàn thiện hoặc hệ thống kỹ thuật bị che khuất. Vì vậy, gia chủ cần chú trọng kiểm tra tường xây, đường điện nước và chống thấm trước khi tiến hành trát, ốp lát hoặc lắp đặt thiết bị.

Giám sát xây tường, điện nước âm và công tác chống thấm
Giám sát xây tường, điện nước âm và công tác chống thấm

6.1. Kiểm tra công tác xây tường

Khi xây tường, cần đối chiếu vị trí, chiều dày, kích thước cửa và các ô chờ với bản vẽ kiến trúc. Gia chủ có thể quan sát các dấu hiệu như tường lệch, mạch vữa không đều hoặc các vị trí nứt bất thường để yêu cầu nhà thầu kiểm tra.

Các vị trí tiếp giáp giữa tường và cột, dầm hoặc những khu vực có chi tiết cấu tạo riêng cần được thực hiện theo hồ sơ kỹ thuật. Không nên tự đưa ra giải pháp sửa chữa nếu chưa xác định được nguyên nhân của sai lệch.

6.2. Kiểm tra hệ thống điện nước âm tường

Trước khi che kín đường ống và dây dẫn, gia chủ cần đối chiếu vị trí với bản vẽ kỹ thuật, kiểm tra đường đi của ống, hộp nối, điểm cấp thoát nước và khả năng tiếp cận để bảo trì.

Hệ thống cấp thoát nước nên được kiểm tra độ kín hoặc thử nghiệm theo quy trình phù hợp trước khi che khuất. Hệ thống điện cần được kiểm tra bởi người có chuyên môn về điện, đặc biệt đối với các yêu cầu liên quan đến bảo vệ, nối đất và an toàn sử dụng.

Sau khi kiểm tra, nên chụp ảnh từng khu vực, ghi chú vị trí và lưu trữ theo từng tầng. Những hình ảnh này rất hữu ích khi cần sửa chữa hoặc xác định đường ống về sau.

6.3. Giám sát chống thấm nhà vệ sinh, ban công và sân thượng

Chống thấm là hạng mục gia chủ không nên xem nhẹ, bởi rò rỉ nước có thể gây bong tróc hoàn thiện, hư hỏng vật liệu và ảnh hưởng đến khu vực bên dưới.

Trước tiên, cần xác định đúng phạm vi chống thấm, vật liệu sử dụng và quy trình thi công đã thống nhất. Bề mặt phải được chuẩn bị phù hợp trước khi thi công lớp chống thấm.

Sau khi hoàn thành, cần thực hiện thử nước hoặc phương pháp kiểm tra độ kín phù hợp với hệ thống và chỉ dẫn kỹ thuật. Chỉ nên chuyển sang công đoạn che phủ khi kết quả kiểm tra đáp ứng yêu cầu.

6.4. Không bỏ qua việc lưu hồ sơ các hạng mục bị che khuất

Gia chủ nên lập một thư mục ảnh theo từng khu vực, chẳng hạn nhà vệ sinh tầng một, ban công tầng hai, đường điện tầng ba hoặc hệ thống thoát nước sân thượng.

Mỗi ảnh nên có ghi chú về vị trí, ngày chụp và tình trạng kiểm tra. Cách lưu trữ đơn giản này giúp giảm thời gian tìm kiếm thông tin khi xảy ra sự cố và hỗ trợ quá trình bảo trì công trình.

7. Kiểm soát chất lượng hoàn thiện và nghiệm thu bàn giao

Giai đoạn hoàn thiện là lúc gia chủ có thể trực tiếp quan sát phần lớn bề mặt và thiết bị của ngôi nhà. Tuy nhiên, một công trình đẹp về hình thức chưa chắc đã đáp ứng đầy đủ yêu cầu kỹ thuật. Vì vậy, việc nghiệm thu cần kết hợp kiểm tra ngoại quan, vận hành thử và đối chiếu với hợp đồng.

Kiểm soát chất lượng hoàn thiện và nghiệm thu bàn giao
Kiểm soát chất lượng hoàn thiện và nghiệm thu bàn giao

7.1. Kiểm tra gạch ốp lát, sơn, trần và cửa

Với gạch ốp lát, cần kiểm tra độ phẳng, mạch gạch, tình trạng nứt vỡ và khả năng thoát nước tại các khu vực ẩm ướt. Đối với tường và trần sơn, cần chú ý màu sắc, độ đồng đều, các vết loang, bong tróc hoặc nứt bất thường.

Cửa cần được kiểm tra khả năng đóng mở, độ kín, khóa, bản lề và phụ kiện. Các thiết bị hoàn thiện phải đúng chủng loại, mẫu mã và phạm vi đã thống nhất trong hợp đồng.

Nếu phát hiện lỗi, nên chụp ảnh, đánh dấu vị trí và đưa vào danh sách yêu cầu khắc phục thay vì chỉ trao đổi chung chung với đội thi công.

7.2. Kiểm tra hệ thống điện, nước và thiết bị

Trước khi nhận nhà, cần kiểm tra hoạt động của công tắc, ổ cắm, đèn, thiết bị bảo vệ điện, vòi nước, bồn cầu, chậu rửa và hệ thống thoát nước.

Các phép kiểm tra liên quan đến điện và thiết bị kỹ thuật cần được người có chuyên môn thực hiện khi cần thiết. Gia chủ không nên tự tháo thiết bị điện hoặc can thiệp vào hệ thống đang có điện để kiểm tra.

7.3. Lập danh sách lỗi tồn tại trước khi bàn giao

Một danh sách lỗi rõ ràng nên có các thông tin:

  • Vị trí và mô tả lỗi.
  • Hình ảnh minh họa.
  • Mức độ ưu tiên xử lý.
  • Người chịu trách nhiệm khắc phục.
  • Thời hạn hoàn thành.
  • Kết quả kiểm tra lại sau sửa chữa.

Những lỗi liên quan đến an toàn, khả năng chịu lực, rò rỉ hoặc vận hành hệ thống kỹ thuật cần được đánh giá và xử lý phù hợp trước khi đưa công trình vào sử dụng.

7.4. Lưu giữ hồ sơ bàn giao và bảo hành

Khi nhận nhà, gia chủ nên lưu hợp đồng, phụ lục vật tư, hồ sơ hoàn công nếu có, kết quả kiểm tra hoặc thí nghiệm liên quan, hướng dẫn vận hành thiết bị và thông tin bảo hành.

Cần làm rõ phạm vi bảo hành, thời hạn, đầu mối liên hệ và quy trình tiếp nhận yêu cầu sửa chữa. Những nội dung này nên được thể hiện bằng văn bản để tránh khó khăn khi cần xử lý sự cố.

8. Cách giám sát tiến độ, khối lượng và chi phí phát sinh

Kiểm soát chi phí không chỉ là theo dõi tổng số tiền đã thanh toán mà còn phải xác định công việc nào đã hoàn thành, khối lượng nào được nghiệm thu và các thay đổi có được phê duyệt đúng quy trình hay chưa.

Cách giám sát tiến độ, khối lượng và chi phí phát sinh
Cách giám sát tiến độ, khối lượng và chi phí phát sinh

8.1. Theo dõi tiến độ theo từng giai đoạn

Gia chủ nên yêu cầu nhà thầu cung cấp tiến độ dự kiến theo các mốc chính như thi công móng, kết cấu phần thân, xây trát, điện nước, chống thấm và hoàn thiện.

Định kỳ, cần so sánh tiến độ thực tế với kế hoạch. Nếu có sự chậm trễ, hãy yêu cầu nhà thầu nêu nguyên nhân, ảnh hưởng đến các công việc tiếp theo và phương án điều chỉnh.

Không nên chỉ yêu cầu đẩy nhanh tiến độ mà bỏ qua chất lượng hoặc an toàn lao động.

8.2. Xác nhận khối lượng trước khi thanh toán

Mỗi đợt thanh toán cần căn cứ vào hợp đồng và điều kiện thanh toán đã thống nhất. Gia chủ nên đối chiếu khối lượng công việc thực tế, các hạng mục đã hoàn thành và hồ sơ xác nhận liên quan.

Nếu có phần việc chưa đạt yêu cầu hoặc chưa hoàn thành, cần làm rõ cách xử lý theo hợp đồng trước khi xác nhận thanh toán.

8.3. Kiểm soát phát sinh bằng văn bản

Khi gia chủ thay đổi thiết kế, vật liệu hoặc công năng, nhà thầu cần làm rõ phần việc phát sinh, chi phí, thời gian thực hiện và ảnh hưởng đến các hạng mục liên quan.

Không nên chấp nhận các khoản phát sinh chỉ qua trao đổi miệng. Một xác nhận bằng văn bản hoặc phụ lục hợp đồng sẽ giúp các bên thống nhất phạm vi công việc và giảm nguy cơ tranh chấp.

8.4. Sử dụng bảng theo dõi công trình đơn giản

Gia chủ có thể dùng bảng tính hoặc sổ theo dõi với các cột: ngày cập nhật, hạng mục, tiến độ, tình trạng chất lượng, chi phí phát sinh, vấn đề cần xử lý và người phụ trách.

Chỉ cần cập nhật đều đặn, bảng theo dõi này sẽ giúp gia chủ nhìn được toàn cảnh công trình mà không phải phụ thuộc hoàn toàn vào trí nhớ hoặc các cuộc trao đổi rời rạc.

9. Những lưu ý khi giám sát nhà phố tại Hà Nội và miền Bắc

Điều kiện thi công nhà ở tại Hà Nội và các tỉnh miền Bắc khá đa dạng, từ nhà phố trong ngõ nhỏ, nhà liền kề đến nhà xây trên nền đất cần khảo sát kỹ. Vì vậy, gia chủ nên quan tâm đến những rủi ro đặc thù của vị trí xây dựng, thay vì áp dụng một cách kiểm tra giống nhau cho mọi công trình.

Những lưu ý khi giám sát nhà phố tại Hà Nội và miền Bắc
Những lưu ý khi giám sát nhà phố tại Hà Nội và miền Bắc

9.1. Nhà phố trong ngõ nhỏ

Mặt bằng chật hẹp có thể gây khó khăn cho việc vận chuyển vật liệu, tập kết thiết bị và tổ chức thi công. Gia chủ cần thống nhất với nhà thầu về khu vực tập kết, thời gian vận chuyển, vệ sinh và biện pháp hạn chế ảnh hưởng đến lối đi chung.

Vật liệu phải được bố trí an toàn, không cản trở giao thông hoặc gây nguy hiểm cho người xung quanh. Việc che chắn và xử lý bụi, tiếng ồn cũng cần được chú trọng.

9.2. Nhà liền kề và công trình trong khu dân cư

Đối với nhà xây sát công trình hiện hữu, biện pháp thi công cần chú ý đến an toàn của nhà bên cạnh. Gia chủ nên yêu cầu nhà thầu làm rõ phương án đào móng, chống đỡ và xử lý các tình huống có thể ảnh hưởng đến công trình lân cận.

Nếu xuất hiện vết nứt mới, lún hoặc dấu hiệu bất thường, cần ghi nhận ngay và đề nghị người có chuyên môn kiểm tra. Không nên tự kết luận nguyên nhân khi chưa có đánh giá kỹ thuật.

9.3. Thời tiết mưa ẩm và nồm

Thời tiết miền Bắc có thể ảnh hưởng đến việc bảo quản vật liệu, thi công bê tông, sơn, chống thấm và hoàn thiện. Gia chủ nên theo dõi điều kiện thời tiết cùng kế hoạch thi công của nhà thầu.

Các công việc nhạy cảm với độ ẩm cần được thực hiện theo hướng dẫn của nhà sản xuất và yêu cầu kỹ thuật. Không nên thúc ép thi công hoàn thiện khi bề mặt hoặc điều kiện môi trường chưa phù hợp.

9.4. Nhà có tầng hầm hoặc nền đất phức tạp

Các công trình có tầng hầm, nền đất yếu hoặc điều kiện địa chất phức tạp cần được khảo sát và thiết kế giải pháp kỹ thuật phù hợp. Công tác đào đất, chống đỡ và kiểm soát nước cần được tổ chức bởi đơn vị có chuyên môn và năng lực thích hợp.

Gia chủ không nên tự thay đổi phương án móng, độ sâu đào hoặc biện pháp chống đỡ dựa trên kinh nghiệm truyền miệng. Những quyết định này có thể ảnh hưởng đến an toàn của công trình và các khu vực xung quanh.

10. Gia chủ nên tự giám sát hay thuê kỹ sư giám sát độc lập?

Lựa chọn hình thức giám sát phụ thuộc vào quy mô công trình, độ phức tạp kỹ thuật, thời gian của gia chủ và khả năng tổ chức quản lý. Với nhà ở có kết cấu đơn giản, gia chủ có thể trực tiếp theo dõi nhiều vấn đề về vật liệu, tiến độ và hợp đồng. Tuy nhiên, việc đánh giá các hạng mục kỹ thuật vẫn cần người có chuyên môn khi cần thiết.

Gia chủ nên tự giám sát hay thuê kỹ sư giám sát độc lập?
Gia chủ nên tự giám sát hay thuê kỹ sư giám sát độc lập?

10.1. Khi nào gia chủ có thể tự theo dõi công trình?

Gia chủ có thể chủ động theo dõi lịch thi công, số lượng vật tư giao đến, chủng loại sản phẩm, vệ sinh công trường, tiến độ và các công việc theo hợp đồng.

Ngoài ra, gia chủ nên chụp ảnh, lưu hồ sơ, ghi lại các yêu cầu thay đổi và tham gia những buổi kiểm tra đã thống nhất với nhà thầu.

Tuy nhiên, việc tự theo dõi không đồng nghĩa với việc tự thực hiện toàn bộ công tác giám sát kỹ thuật. Những hạng mục kết cấu hoặc vấn đề có nguy cơ ảnh hưởng đến an toàn cần được xử lý theo quy trình chuyên môn phù hợp.

10.2. Khi nào nên thuê kỹ sư giám sát độc lập?

Gia chủ nên cân nhắc thuê người giám sát có chuyên môn khi công trình có nhiều tầng, kết cấu phức tạp, tầng hầm, điều kiện nền đất đặc biệt hoặc gia chủ không thể thường xuyên có mặt tại công trường.

Khi lựa chọn, nên kiểm tra kinh nghiệm thực tế, năng lực phù hợp với loại công trình, phạm vi công việc, lịch có mặt, phương thức báo cáo và trách nhiệm khi phát hiện sai sót.

Hợp đồng giám sát nên nêu rõ các mốc kiểm tra, quyền yêu cầu làm rõ vấn đề kỹ thuật, quy trình báo cáo và cách phối hợp với nhà thầu thi công.

10.3. Những trách nhiệm pháp lý cần lưu ý

Gia chủ cần tìm hiểu các quy định hiện hành áp dụng cho loại công trình của mình. Theo quy định về quản lý chất lượng xây dựng có hiệu lực từ ngày 1/7/2026, việc quản lý thi công nhà ở riêng lẻ có các yêu cầu liên quan đến an toàn con người, tài sản, công trình lân cận và môi trường. Chủ sở hữu cần xác định đúng trách nhiệm của mình, đồng thời thực hiện các yêu cầu về thi công, giám sát và hồ sơ theo trường hợp áp dụng.

Không nên mặc định rằng thuê nhà thầu trọn gói sẽ tự động loại bỏ mọi trách nhiệm của chủ nhà. Khi công trình có quy mô hoặc đặc điểm đặc biệt, gia chủ nên trao đổi với đơn vị chuyên môn để xác định nghĩa vụ pháp lý cụ thể.

11. Checklist giám sát thi công nhà ở dành cho gia chủ

Để áp dụng những kinh nghiệm trên một cách dễ dàng, gia chủ có thể sử dụng checklist dưới đây trong suốt quá trình xây nhà. Đây là danh sách định hướng giúp không bỏ sót các mốc quan trọng, không thay thế hồ sơ thiết kế, yêu cầu kỹ thuật hoặc quy trình nghiệm thu cần áp dụng.

Checklist giám sát thi công nhà ở dành cho gia chủ
Checklist giám sát thi công nhà ở dành cho gia chủ

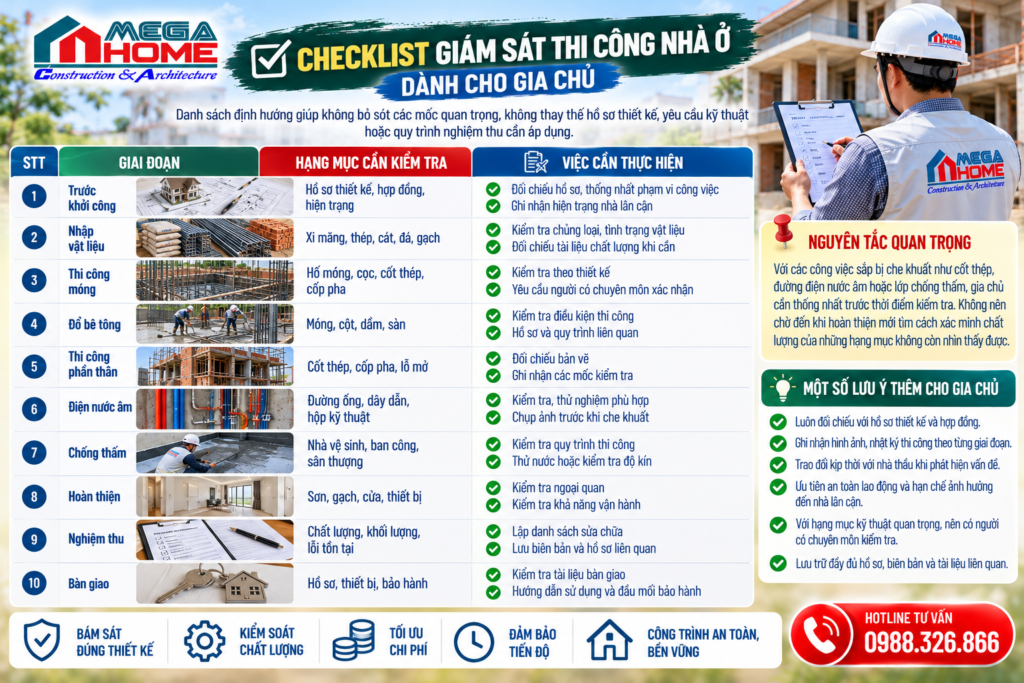

Giai đoạn Hạng mục cần kiểm tra Việc cần thực hiện
Trước khởi công Hồ sơ thiết kế, hợp đồng, hiện trạng Đối chiếu hồ sơ, thống nhất phạm vi công việc, ghi nhận nhà lân cận
Nhập vật liệu Xi măng, thép, cát, đá, gạch Kiểm tra chủng loại, tình trạng và tài liệu chất lượng khi cần
Thi công móng Hố móng, cọc, cốt thép, cốp pha Kiểm tra theo thiết kế, yêu cầu người có chuyên môn xác nhận
Đổ bê tông Móng, cột, dầm, sàn Kiểm tra điều kiện thi công, hồ sơ và quy trình liên quan
Thi công phần thân Cốt thép, cốp pha, lỗ mở Đối chiếu bản vẽ, ghi nhận các mốc kiểm tra
Điện nước âm Đường ống, dây dẫn, hộp kỹ thuật Kiểm tra, thử nghiệm phù hợp và chụp ảnh trước khi che khuất
Chống thấm Nhà vệ sinh, ban công, sân thượng Kiểm tra quy trình và kết quả thử nước hoặc kiểm tra độ kín
Hoàn thiện Sơn, gạch, cửa, thiết bị Kiểm tra ngoại quan và khả năng vận hành
Nghiệm thu Chất lượng, khối lượng, lỗi tồn tại Lập danh sách sửa chữa, lưu biên bản và hồ sơ liên quan
Bàn giao Hồ sơ, thiết bị, bảo hành Kiểm tra tài liệu bàn giao, hướng dẫn sử dụng và đầu mối bảo hành

Nguyên tắc quan trọng: Với các công việc sắp bị che khuất như cốt thép, đường điện nước âm hoặc lớp chống thấm, gia chủ cần thống nhất trước thời điểm kiểm tra. Không nên chờ đến khi hoàn thiện mới tìm cách xác minh chất lượng của những hạng mục không còn nhìn thấy được.

12. Câu hỏi thường gặp về kinh nghiệm giám sát thi công nhà ở

Câu hỏi thường gặp về kinh nghiệm giám sát thi công nhà ở
Câu hỏi thường gặp về kinh nghiệm giám sát thi công nhà ở

12.1. Gia chủ cần giám sát thi công nhà ở những hạng mục nào?

Gia chủ nên theo dõi hồ sơ thiết kế, vật liệu, tiến độ, khối lượng, an toàn công trường và những mốc kiểm tra quan trọng như móng, cốt thép, bê tông, điện nước âm, chống thấm và nghiệm thu hoàn thiện. Các nội dung kỹ thuật chuyên sâu cần được người có chuyên môn kiểm tra khi cần thiết.

12.2. Không có chuyên môn xây dựng thì có thể tự giám sát nhà không?

Gia chủ có thể tự theo dõi nhiều vấn đề như vật liệu, tiến độ, hợp đồng, chi phí và hồ sơ. Tuy nhiên, việc đánh giá kết cấu, nền móng và các hạng mục kỹ thuật phức tạp nên được giao cho người có chuyên môn phù hợp.

12.3. Khi nào cần nghiệm thu trước khi thi công bước tiếp theo?

Cần xác định các mốc nghiệm thu theo hợp đồng, hồ sơ thiết kế và quy trình áp dụng cho công trình. Đặc biệt, những hạng mục sắp bị che khuất như cốt thép, đường ống âm và chống thấm cần được kiểm tra đúng thời điểm trước khi chuyển sang bước tiếp theo.

12.4. Làm thế nào để phát hiện nhà thầu sử dụng vật liệu không đúng hợp đồng?

Gia chủ nên đối chiếu vật liệu thực tế với phụ lục hợp đồng, thông tin trên nhãn sản phẩm, phiếu giao hàng và tài liệu chất lượng khi cần. Nếu có dấu hiệu sai khác, hãy chụp ảnh, ghi nhận và yêu cầu nhà thầu giải trình trước khi sử dụng.

12.5. Có nên thuê kỹ sư giám sát độc lập khi xây nhà trọn gói không?

Điều này phụ thuộc vào quy mô, mức độ phức tạp của công trình và khả năng theo dõi của gia chủ. Với công trình có nhiều tầng, tầng hầm, nền đất phức tạp hoặc gia chủ ít thời gian, thuê người giám sát độc lập là phương án đáng cân nhắc.

12.6. Làm sao hạn chế phát sinh chi phí khi xây nhà?

Gia chủ nên chốt hồ sơ thiết kế và vật liệu trước khi thi công, quy định rõ phạm vi hợp đồng, theo dõi khối lượng và yêu cầu xác nhận bằng văn bản đối với các công việc phát sinh. Đồng thời, nên dành một khoản dự phòng phù hợp với điều kiện thực tế của công trình.

12.7. Khi phát hiện thi công sai bản vẽ, gia chủ nên xử lý thế nào?

Trước hết, cần ghi nhận vị trí và mức độ sai khác, thông báo cho người phụ trách công trình và yêu cầu đánh giá phương án xử lý. Nếu sai lệch liên quan đến kết cấu hoặc an toàn, không nên tự ý cho tiếp tục thi công hay sửa chữa khi chưa có ý kiến chuyên môn phù hợp.

12.8. Những hạng mục nào nên chụp ảnh trước khi bị che khuất?

Các hạng mục nên được ghi nhận gồm cốt thép và chi tiết chờ trước khi đổ bê tông, đường điện nước âm trước khi trát hoặc đóng trần, lớp chống thấm trước khi ốp lát và các vị trí kỹ thuật khó tiếp cận sau khi hoàn thiện.

13. Giám sát đúng cách giúp gia chủ xây nhà chủ động và an tâm hơn

Giám sát thi công không nhất thiết có nghĩa là gia chủ phải có mặt tại công trường cả ngày. Điều quan trọng là chuẩn bị hồ sơ đầy đủ, thống nhất trách nhiệm với nhà thầu, xác định các mốc kiểm tra, lưu giữ thông tin và yêu cầu người có chuyên môn đánh giá những vấn đề vượt quá khả năng của mình.

Với các công trình nhà ở tại Hà Nội và miền Bắc, việc chú trọng kiểm tra nền móng, kết cấu, vật liệu, điện nước âm, chống thấm và an toàn nhà liền kề sẽ giúp gia chủ hạn chế nhiều rủi ro có thể phát sinh trong quá trình thi công và sử dụng.

Nếu bạn đang chuẩn bị xây nhà, hãy bắt đầu bằng một kế hoạch giám sát rõ ràng và checklist phù hợp với công trình của mình. Chủ động kiểm tra ngay từ đầu luôn tốt hơn việc phải sửa chữa khi ngôi nhà đã hoàn thiện.

MegaHome đồng hành cùng gia chủ trong quá trình tìm hiểu giải pháp xây dựng nhà ở, lựa chọn phương án thi công và lập kế hoạch kiểm soát chất lượng phù hợp với nhu cầu thực tế.

Liên hệ MegaHome để được trao đổi về nhu cầu xây dựng và phương án triển khai công trình của gia đình bạn.
